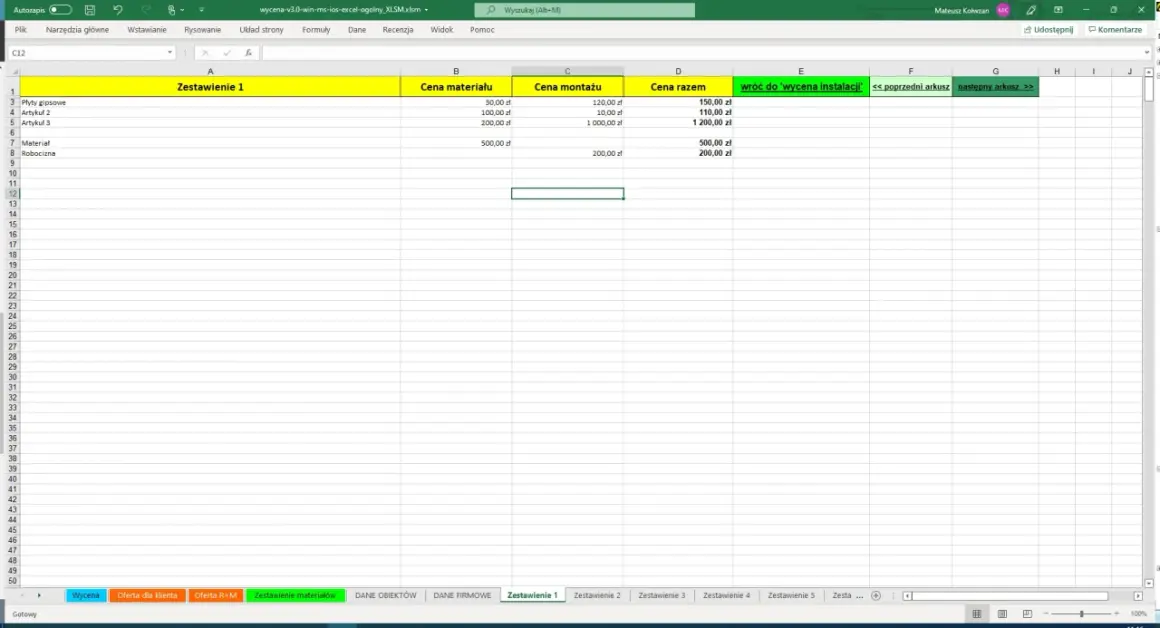

Dobrze przygotowany arkusz kosztów pozwala trzymać budżet inwestycji w ryzach jeszcze zanim ruszą prace. W praktyce chodzi nie tylko o sumowanie cen materiałów, ale też o rozbicie robót na etapy, doliczenie robocizny, sprzętu, podatku i rozsądnej rezerwy. Taki szablon sprawdza się zarówno przy budowie domu, jak i przy remoncie mieszkania, bo szybko pokazuje, gdzie pieniądze naprawdę znikają.
Najważniejsze rzeczy, które muszą znaleźć się w arkuszu
- Arkusz w Excelu powinien rozbijać inwestycję na etapy, pozycje robót, ilości, ceny jednostkowe i sumy.
- Przedmiar robót jest bazą wyceny, więc bez rzetelnego obmiaru nawet dobry szablon da zły wynik.
- W budżecie domowym warto mieć osobne pola na koszty netto, VAT, brutto i rezerwę na nieprzewidziane wydatki.
- Przy budowie domu sensowna rezerwa to zwykle 10-15%, a przy starszym remoncie 15-20%.
- Dobry arkusz pozwala porównać oferty wykonawców i szybko aktualizować ceny materiałów.
Jak powinien wyglądać dobry arkusz kosztorysu
Jeśli budżet ma być użyteczny, a nie tylko ładny, arkusz musi mieć logiczną strukturę. Według Extradom formalny kosztorys inwestorski składa się ze strony tytułowej, charakterystyki obiektu, przedmiaru, kalkulacji uproszczonej i tabeli wartości elementów scalonych. W Excelu warto zachować ten porządek, nawet jeśli tworzysz prostszy arkusz na własny użytek.
Ja zwykle zaczynam od prostego podziału na kilka bloków: dane inwestycji, obmiar, ceny, kalkulacja i podsumowanie. Taki układ jest ważny, bo po kilku tygodniach nadal wiadomo, skąd wzięła się konkretna liczba, a nie tylko ile wynosi wynik końcowy. W praktyce przydaje się też krótkie pole na uwagi, na przykład z informacją o standardzie materiału, wykonawcy albo źródle ceny.
| Element arkusza | Co wpisuję | Po co to jest |
|---|---|---|
| Strona tytułowa | Nazwa inwestycji, lokalizacja, data, autor arkusza | Porządkuje dokument i ułatwia porównywanie wersji |
| Charakterystyka obiektu | Powierzchnia, liczba kondygnacji, zakres robót, standard wykończenia | Pokazuje, dla jakiego wariantu liczę koszty |
| Przedmiar | Opis robót, jednostka miary, ilość z obmiaru | Stanowi podstawę wyceny i chroni przed pominięciem pozycji |
| Kalkulacja | Cena jednostkowa, robocizna, materiały, sprzęt, narzuty | Pokazuje realny koszt każdej pozycji |
| Tabela elementów scalonych | Sumy dla fundamentów, dachu, instalacji, wykończenia i innych etapów | Daje szybki obraz tego, co najbardziej obciąża budżet |
| Zestawienie materiałów i sprzętu | Lista najważniejszych materiałów, wynajmu i usług pomocniczych | Pomaga kontrolować zakupy i negocjować ceny |
Jeśli korzystasz z KNR, pamiętaj, że chodzi o katalog nakładów rzeczowych, czyli normy zużycia robocizny, materiałów i sprzętu dla typowych robót. To właśnie dlatego arkusz nie powinien być przypadkową listą wydatków, tylko uporządkowanym dokumentem z jasną logiką. Gdy ta baza jest gotowa, można przejść do kolumn i formuł, bo to one robią z tabeli narzędzie do liczenia, a nie zwykły spis zakupów.
Jakie kolumny i formuły naprawdę się przydają
Ja w praktyce zaczynam od zasady: jeden wiersz, jedna pozycja robót. Dzięki temu później łatwo sumować etapy, porównywać oferty i usuwać pozycje, które nie są już potrzebne.
| Kolumna | Co w niej trzymam | Dlaczego to działa |
|---|---|---|
| Lp. | Kolejny numer pozycji | Porządkuje arkusz i ułatwia rozmowę z wykonawcą |
| Etap | Fundamenty, dach, instalacje, wykończenie, remont łazienki | Pozwala liczyć budżet blokami |
| Opis robót | Krótki, ale precyzyjny opis zakresu | Zmniejsza ryzyko nieporozumień |
| J.m. | m2, m3, mb, szt., kpl. | Bez jednostki nie da się poprawnie policzyć obmiaru |
| Ilość | Wynik obmiaru | To punkt wyjścia do całej kalkulacji |
| Cena jednostkowa netto | Cena materiału, robocizny lub robót zleconych | Ułatwia porównywanie ofert |
| Wartość pozycji | Iloczyn ilości i ceny | Automatyzuje sumowanie |
| Robocizna, materiały, sprzęt | Rozbicie kosztu na składniki | Pokazuje, co naprawdę podbija cenę |
| Kp i Z | Koszty pośrednie i zysk | Przydają się przy większych i bardziej formalnych wycenach |
| Uwagi | Standard, wariant, źródło ceny, termin ważności oferty | Ratuje arkusz, gdy wracasz do niego po czasie |
Najprostsze formuły robią tu największą robotę: =Ilość*Cena_jednostkowa dla każdej pozycji, SUMA() dla etapów i całości, a osobno pola na VAT oraz rezerwę. Jeśli pracujesz w polskiej wersji Excela, pilnuj lokalnych separatorów i nazw funkcji, bo drobny błąd w formule potrafi rozjechać cały arkusz. Ja zawsze trzymam też osobną komórkę na procent rezerwy, bo wtedy wystarczy zmienić jedną wartość, a cały budżet przelicza się sam.
Ważna rzecz: przy kosztorysie dla własnych potrzeb najpraktyczniej trzymać ceny netto i brutto obok siebie, ale nie mieszać ich w jednym polu. To szczególnie pomaga, gdy porównujesz kilka ofert wykonawców albo sprawdzasz, czy budżet jeszcze się spina po doliczeniu podatku. Gdy kolumny są uporządkowane, można bezpiecznie podzielić cały budżet na etapy.
Jak rozbić budżet na etapy budowy i remontu
Jak przypominają Kosztorysanci, przedmiar jest bazą kosztorysu, więc najpierw liczę ilości, a dopiero potem przypisuję ceny. W praktyce najlepiej rozdzielić inwestycję na etapy, bo dzięki temu od razu widać, gdzie budżet puchnie i które decyzje są najdroższe.
| Obszar | Budowa domu | Remont mieszkania |
|---|---|---|
| Start | Stan zero, roboty ziemne, fundamenty | Demontaż, zabezpieczenie pomieszczeń, wywóz gruzu |
| Największe pozycje | Ściany nośne, stropy, dach | Elektryka, hydraulika, wyrównanie ścian, podłogi |
| Instalacje | Wod-kan, elektryka, ogrzewanie, wentylacja | Modernizacja instalacji, nowe punkty, przeróbki tras |
| Wykończenie | Tynki, gładzie, posadzki, drzwi, malowanie | Gładzie, malowanie, płytki, panele, zabudowy |
| Roboty zewnętrzne | Elewacja, opaska, podjazd, ogrodzenie, taras | Transport, kontener, sprzątanie, drobne naprawy po demontażu |
Ja w arkuszu zawsze dopisuję jeszcze jedną rzecz, której wiele osób nie uwzględnia: koszty pomocnicze. To może być transport, kontener na odpady, wynajem rusztowania, cięcie materiału, zabezpieczenie podłóg albo montaż tymczasowy. Na papierze są to drobiazgi, ale w końcowym wyniku potrafią zrobić zaskakująco dużą różnicę. Gdy etapowanie jest już jasne, można przejść do konkretnego układu wierszy, który da się niemal od razu skopiować do Excela.
Przykładowy układ, który łatwo przenieść do Excela
Najlepszy szablon to taki, który da się wypełniać bez zastanawiania się nad każdym wierszem. Ja zwykle buduję arkusz tak, żeby po wpisaniu ilości i ceny reszta liczyła się sama, a użytkownik nie musiał ręcznie poprawiać całych bloków.
| Etap | Przykładowa pozycja | J.m. | Co dopisać w uwagach |
|---|---|---|---|
| Roboty ziemne | Wykop pod fundamenty | m3 | Głębokość, wywóz urobku, warunki gruntu |
| Fundamenty | Zbrojenie, beton, izolacje | m3 / m2 | Klasa betonu, rodzaj izolacji, sposób wykonania |
| Stan surowy | Ściany nośne i strop | m2 / m3 | Materiał, grubość, technologia murowania |
| Dach | Konstrukcja, pokrycie, obróbki | m2 / kpl. | Rodzaj pokrycia i zakres obróbek |
| Instalacje | Elektryka, wod-kan, ogrzewanie | pkt / mb / kpl. | Liczba punktów, standard osprzętu, źródło ciepła |
| Wykończenie | Tynki, gładzie, malowanie, podłogi | m2 | Liczba warstw, standard materiału, kolorystyka |
| Prace dodatkowe | Wywóz gruzu, sprzątanie, zabezpieczenia | kpl. | Zakres usług i termin realizacji |
W wersji remontowej po prostu podmieniam część pozycji na demontaż, naprawy podłoży, przeróbki instalacji i odświeżenie wykończenia. To ważne, bo remont nie jest kopią budowy domu, tylko innym typem ryzyka. W starym mieszkaniu więcej zależy od niespodzianek po zdjęciu podłogi czy rozkuwaniu ścian, więc lepiej od początku zostawić większy margines. A skoro margines już się pojawia, trzeba nazwać najczęstsze błędy, które najczęściej psują cały budżet.
Najczęstsze błędy, które zaniżają budżet
Największy problem z arkuszami kosztów nie polega na tym, że są zbyt proste. Problem zaczyna się wtedy, gdy wyglądają wiarygodnie, ale pomijają pozycje, które w rzeczywistości trzeba zapłacić. Ja zwykle sprawdzam budżet właśnie pod kątem tych luk, bo to one najczęściej robią różnicę między planem a rzeczywistością.
| Błąd | Skutek | Jak to poprawić |
|---|---|---|
| Liczenie tylko materiałów | Budżet wychodzi sztucznie niski | Dodaj robociznę, sprzęt i usługi pomocnicze |
| Brak kosztów transportu i odpadów | Koniec prac okazuje się droższy, niż zakładano | Wpisz kontener, dowóz, wywóz gruzu i drobne dostawy |
| Mieszanie netto i brutto | Porównania ofert przestają mieć sens | Trzymaj jeden standard w całym arkuszu i osobno pokazuj VAT |
| Używanie starych cen | Arkusz szybko traci wiarygodność | Aktualizuj ceny po nowych ofertach i zmianie dostawcy |
| Zbyt mała rezerwa | Każda korekta zakresu zaczyna boleć finansowo | Dodaj osobny bufor, najlepiej 10-15%, a przy starszym remoncie więcej |
Ja traktuję rezerwę jako osobny element budżetu, a nie ukrytą pozycję w kilku wierszach. Dzięki temu od razu widać, ile pieniędzy naprawdę jest na prace, a ile zostaje na korekty, opóźnienia i droższe materiały. Gdy ten porządek jest zachowany, pozostaje jeszcze jedna praktyczna kwestia: kiedy taki arkusz wystarczy, a kiedy lepiej zrobić coś bardziej formalnego.
Kiedy Excel wystarczy, a kiedy lepiej sięgnąć po profesjonalny kosztorys
Do własnego planowania budżetu Excel zwykle wystarcza z dużym zapasem. Jeśli chcesz porównać dwie lub trzy oferty, sprawdzić, czy stać cię na remont po zakupie mieszkania, albo policzyć koszt budowy domu w kilku wariantach, prosty arkusz jest szybki, elastyczny i tani w utrzymaniu.
| Sytuacja | Czy Excel wystarczy | Co robię praktycznie |
|---|---|---|
| Planowanie własnego budżetu | Tak | Tworzę prosty arkusz z etapami, cenami i rezerwą |
| Porównanie kilku ofert wykonawców | Tak | Porównuję te same pozycje w jednym układzie |
| Finansowanie inwestycji lub rozmowa z bankiem | Częściowo | Trzymam bardziej formalny podział i dokładniejszy przedmiar |
| Skomplikowany remont z dużą liczbą zmian | Raczej nie w wersji podstawowej | Rozważam dokładniejszy kosztorys lub pomoc specjalisty |
| Prace o wysokim ryzyku błędów wykonawczych | Nie zawsze | Dodaję większą szczegółowość i osobne wyceny dla newralgicznych pozycji |
Jeśli dokument ma służyć tylko Tobie, prosty arkusz jest najlepszy, bo można go szybko poprawiać. Jeśli ma być podstawą do formalnej wyceny, przetargu albo finansowania, lepiej zadbać o więcej szczegółów i bardziej konsekwentny podział robót. Ja patrzę na to tak: Excel to świetne narzędzie do kontroli budżetu, ale przy większej inwestycji nie powinien udawać profesjonalnego kosztorysu, jeśli nie ma do tego danych.
Arkusz, który naprawdę pomaga przy budowie i remoncie
Dobry arkusz nie ma wyglądać imponująco. Ma odpowiadać na trzy pytania: ile to kosztuje teraz, co się stanie po zmianie zakresu i czy budżet nadal się spina. Jeśli to działa, masz narzędzie do podejmowania decyzji, a nie tylko tabelę z liczbami.
Ja zawsze zaczynam od prostego szablonu, a dopiero potem dopracowuję go o narzuty, rezerwę i podział na etapy. To podejście sprawdza się zwłaszcza wtedy, gdy porównujesz zakup nieruchomości z kosztem remontu albo chcesz realistycznie ocenić, czy lepiej wejść w budowę od zera. W takich decyzjach dobrze policzony budżet daje więcej niż najbardziej efektowna wizualizacja.
