Dobry kosztorys budowy lub remontu nie służy do ozdoby segregatora. To narzędzie, które pokazuje, ile naprawdę kosztuje inwestycja, gdzie budżet zaczyna puchnąć i które pozycje trzeba sprawdzić przed podpisaniem umowy. W tym tekście pokazuję, jak czytać taką wycenę, z czego powinna się składać, jakie koszty w Polsce w 2026 roku najczęściej zaskakują i jak nie przepłacić na starcie.
Najważniejsze liczby i zasady, które warto mieć pod ręką
- Wycena powinna opierać się na przedmiarze lub obmiarze, a nie na jednym ogólnym „widełkowym” zdaniu.
- Najważniejsze elementy to zakres prac, ilości, ceny jednostkowe, robocizna, materiały, koszty pośrednie, zysk i VAT.
- Przy remoncie ścian w 2026 roku malowanie to zwykle 18-40 zł/m², a skuwanie płytek 65-85 zł/m².
- Modernizacja instalacji potrafi mocno podbić budżet: punkt hydrauliczny to około 900-1000 zł, a punkt elektryczny około 170 zł.
- Przy budowie domu licz się z tym, że 125 m² systemem gospodarczym potrafi kosztować około 530 tys. zł bez VAT i bez pełnego wykończenia.
- Największe oszczędności zwykle daje dobre doprecyzowanie zakresu i wykluczenie prac, które „mogą się jeszcze pojawić”.
Co powinien zawierać kosztorys budowy i remontu

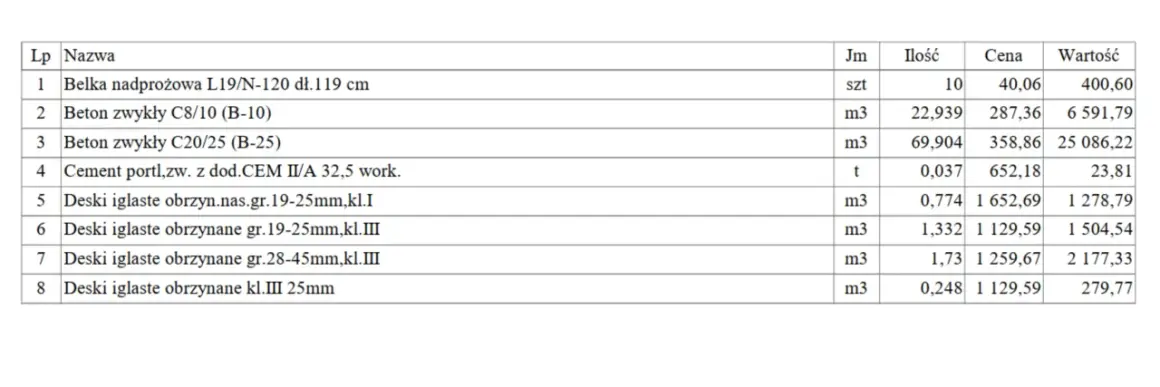

Jeśli mam ocenić, czy dokument jest użyteczny, patrzę najpierw nie na samą kwotę, tylko na to, czy da się z niego odtworzyć sposób liczenia. Według materiałów GOV poprawnie przygotowany dokument powinien mieć stronę tytułową, ogólną charakterystykę robót, przedmiar lub obmiar, kalkulacje, tabelę wartości elementów scalonych oraz załączniki.
Przedmiar to po prostu rozpiska ilości: metrów ścian do malowania, metrów kwadratowych płytek, liczby punktów elektrycznych. Bez tego łatwo porównywać oferty „na oko”, a to zwykle kończy się dopłatami w trakcie prac. W przypadku remontu dochodzi jeszcze dokumentacja zastępcza, na przykład inwentaryzacja i protokół typowania robót, bo stary budynek rzadko daje pełny, wygodny stan wyjściowy.
| Element | Po co jest | Co sprawdzam jako pierwsze |
|---|---|---|
| Strona tytułowa | Porządkuje podstawowe dane inwestycji | Czy jest adres, data, rodzaj robót i autor wyceny |
| Opis robót | Pokazuje, co dokładnie ma być zrobione | Czy zakres nie jest zbyt ogólny |
| Przedmiar lub obmiar | Rozpisuje ilości do wyceny | Czy metry, punkty i sztuki zgadzają się z rzeczywistością |
| Kalkulacje | Wyjaśniają, skąd bierze się cena | Czy widać robociznę, materiały, sprzęt i narzuty |
| Tabela wartości elementów scalonych | Ułatwia szybkie porównanie części budżetu | Czy nie ma jednej „zbiorczej” kwoty bez rozbicia |
| Załączniki | Potwierdzają założenia i zmiany | Czy są protokoły, książka obmiarów lub inne dokumenty źródłowe |
Kiedy te elementy są na miejscu, łatwiej rozróżnić wycenę rzetelną od takiej, która tylko wygląda profesjonalnie. Następnie warto ustalić, z jakim typem dokumentu w ogóle mamy do czynienia.
Jakie są rodzaje wyceny i kiedy używać każdego z nich
To ważne rozróżnienie, bo od typu dokumentu zależy, czego możesz od niego oczekiwać. Inaczej czyta się szacunek dla inwestora, inaczej ofertę wykonawcy, a jeszcze inaczej rozliczenie po zakończeniu prac. Ja najczęściej widzę zamieszanie właśnie tutaj: ktoś bierze ofertę cenową za pełen plan finansowy, choć to tylko jedna z wersji rozliczenia.
| Rodzaj | Kiedy się przydaje | Co jest w nim najważniejsze |
|---|---|---|
| Inwestorski | Gdy chcesz ustalić planowany budżet przed startem prac | Realistyczna wartość robót i założenia wyjściowe |
| Ofertowy | Gdy porównujesz propozycje wykonawców | Ceny jednostkowe, narzuty, VAT i zakres odpowiedzialności |
| Powykonawczy | Po zakończeniu robót, do rozliczenia faktycznie wykonanych prac | Obmiar rzeczywisty i uzgodnione stawki |
| Zamienny | Gdy zmienia się projekt albo materiał w trakcie robót | Różnice względem pierwotnego zakresu |
| Dodatkowy | Gdy pojawiają się prace, których wcześniej nie było w planie | Uzasadnienie nowych robót i ich cena |
Praktyczny wniosek jest prosty: jeśli remont obejmuje stare mieszkanie albo dom po wielu przeróbkach, nie zakładaj, że jeden dokument wystarczy do końca inwestycji. Zwykle potrzebujesz najpierw wyceny wstępnej, a potem aktualizacji po odkryciu realnego stanu ścian, instalacji czy podłóg. To prowadzi do pytania, jak rozpoznawać zbyt słabe albo zbyt „wygodne” oferty.
Jak odczytać wycenę bez pomyłek
Najczęstszy błąd? Patrzenie wyłącznie na sumę końcową. Ja zawsze sprawdzam, co dokładnie jest w cenie, a czego w niej nie ma. Jeśli oferta mówi tylko „malowanie mieszkania 8 tys. zł”, to za mało. Potrzebuję wiedzieć, czy chodzi o dwie warstwy farby, gruntowanie, naprawę ubytków, zabezpieczenie podłóg, sprzątanie i wyniesienie odpadów.
W praktyce warto czytać wycenę warstwa po warstwie:
- czy cena jest netto czy brutto,
- czy materiał jest wliczony, czy kupujesz go osobno,
- czy transport i dojazd są już policzone,
- czy wywóz gruzu i odpadów budowlanych jest po stronie wykonawcy,
- czy rozliczenie jest za metr, punkt, sztukę czy za cały etap,
- czy wykonawca przewidział prace przygotowawcze, które zwykle „zjadają” czas i pieniądze.
Jeśli coś jest opisane jednym ogólnym hasłem, proszę o doprecyzowanie. To mały ruch, ale często oszczędza większych problemów na końcu. A gdy już wiesz, jak czytać dokument, czas zobaczyć, jak wyglądają realne stawki w 2026 roku.
Ile kosztują budowa i remont w 2026 roku
Ceny w budownictwie i remoncie nie są stabilne, ale da się wskazać sensowne widełki, które pomagają zbudować budżet bez zgadywania. Jak pokazują cenniki usług remontowych 2026, różnice między lokalizacjami i wykonawcami mogą sięgać kilkudziesięciu procent, więc pojedyncza stawka z internetu nigdy nie powinna być traktowana jak prawda ostateczna.
| Zakres | Orientacyjny koszt w 2026 | Co często trzeba doliczyć |
|---|---|---|
| Malowanie ścian i sufitów | 18-40 zł/m² | Gruntowanie, naprawy ubytków, farba, zabezpieczenie wnętrza |
| Gładź | 40-50 zł/m² za samą robociznę | Szlifowanie, poprawki, grunt |
| Skuwanie starych płytek | 65-85 zł/m² | Wywóz gruzu, wyrównanie podłoża, naprawy podkładu |
| Układanie płytek | 110-160 zł/m² | Często osobno liczy się materiał, fugę i cięcia przy trudnych układach |
| Punkt hydrauliczny | 900-1000 zł | Przeróbki pionów, bruzdowanie, osprzęt |
| Punkt elektryczny | około 170 zł | Osprzęt, nowe przewody, rozdzielnia, dodatkowe prace w ścianach |
| Dom 125 m² systemem gospodarczym | około 530 tys. zł bez VAT i bez pełnego wykończenia | Wykończenie, podatki, przyłącza, zagospodarowanie terenu |
| Dom 70 m² pod klucz | około 300 tys. zł, czasem ponad 400 tys. zł | Projekt, działka, media, taras, ogrodzenie, rezerwa na zmiany |
W tych liczbach najcenniejsze nie jest samo „ile”, tylko co już zawiera stawka. Jeśli robocizna jest tania, a materiał i prace dodatkowe policzone osobno, końcowy rachunek może urosnąć szybciej niż zakładano. Kiedy to rozumiesz, łatwiej wskazać, co właściwie najbardziej winduje budżet.
Od czego zależy końcowa kwota
Najmocniej działają cztery czynniki: zakres, standard, lokalizacja i stan wyjściowy. W praktyce oznacza to, że dwa identyczne metraże mogą dać zupełnie różne rachunki. Stary budynek z niepewną instalacją, krzywymi ścianami i ukrytymi naprawami potrafi być dużo droższy niż nowa powierzchnia o podobnym układzie.
Ja zwykle zwracam uwagę na takie zmienne:
- stopień skomplikowania robót,
- trudność dostępu do miejsca pracy,
- termin realizacji i dostępność ekipy,
- jakość oraz klasa materiałów,
- zakres demontażu i utylizacji odpadów,
- prace „niewidoczne”, czyli instalacje, podłoża i wyrównania.
Jeśli mam wskazać jedną rzecz, która najczęściej psuje budżet, to będzie nią niedoszacowanie prac przygotowawczych. Remont nie kończy się na kolorze ścian albo rodzaju płytek. To właśnie przygotowanie podłoża, instalacji i detali decyduje o tym, czy końcowa suma pozostaje pod kontrolą. I dlatego warto przejść od ogólnej analizy do własnej wyceny krok po kroku.
Jak przygotować własną wycenę krok po kroku
Najlepszy punkt startowy to rozpisanie inwestycji na etapy. Nie zaczynam od ceny końcowej, tylko od listy robót. Dzięki temu widzę, gdzie można ciąć koszty, a gdzie oszczędzanie jest pozorne. To samo robię przy większym remoncie i przy budowie, bo w obu przypadkach problemem nie jest sama suma, tylko jej skład.
- Spisz zakres prac bez ogólników.
- Zmierz metry, punkty, sztuki i powierzchnie.
- Rozdziel robociznę od materiałów.
- Dodaj transport, odpady i drobne zakupy, które zwykle „rozsypują się” po budżecie.
- Przygotuj rezerwę finansową, najlepiej 10-15%, a przy starszym budynku nawet więcej.
- Porównaj co najmniej trzy oferty na tym samym zakresie.
- Oddziel rzeczy obowiązkowe od elementów „na wszelki wypadek”, bo to drugie bardzo łatwo rozrasta się bez kontroli.
Jeśli robię wycenę dla mieszkania z rynku wtórnego, zwykle zakładam wyższą rezerwę niż przy nowym lokalu. Powód jest prosty: po demontażu często wychodzą rzeczy, których nie widać w ogłoszeniu ani na pierwszej wizycie. Następny krok to zabezpieczenie się przed dopłatami w umowie i na placu budowy.
Co sprawdzić przed podpisaniem umowy z wykonawcą
Tu nie chodzi o zaufanie kontra brak zaufania. Chodzi o to, żeby pieniądze, termin i zakres prac były opisane tak samo po obu stronach. Najwięcej sporów rodzi się nie przez wielkie błędy, tylko przez niedopowiedzenia w małych rzeczach.
- Czy zakres robót jest opisany szczegółowo, a nie jednym zdaniem.
- Czy wiadomo, kto kupuje materiały i kto odpowiada za ich jakość.
- Czy rozliczenie jest etapowe, za obmiar, czy ryczałtowe.
- Czy dopłaty za prace dodatkowe są jasno opisane.
- Czy termin realizacji ma konkretne daty i co dzieje się przy opóźnieniu.
- Czy ujęto wywóz odpadów, sprzątanie i zabezpieczenie mieszkania lub domu.
- Czy gwarancja obejmuje zarówno robociznę, jak i elementy, które montuje ekipa.
Jeśli mam zostawić jedną praktyczną radę, to tę: nie porównuj wyłącznie sumy końcowej. Porównuj zakres, ilości, materiały, termin, koszty dodatkowe i sposób rozliczenia. Właśnie tam najczęściej chowa się różnica między rozsądną wyceną a pozornie tanią ofertą. A dobrze dopięty budżet to nie formalność, tylko realna ochrona przed przepłaceniem w trakcie budowy albo remontu.
