Mały, całoroczny domek o powierzchni zabudowy 35 m² może być wygodnym miejscem do życia albo wypoczynku, ale samo hasło „na zgłoszenie” nie załatwia wszystkich formalności. Trzeba sprawdzić przeznaczenie budynku, miejscowy plan, projekt, odległości od granic działki oraz sposób podłączenia mediów. Poniżej porządkuję te kwestie i pokazuję, na co zwrócić uwagę przed zakupem projektu lub działki.
Najważniejsze informacje przed budową małego domu całorocznego
- 35 m² oznacza zwykle powierzchnię zabudowy, a nie użytkową.
- Całoroczność nie jest osobną kategorią prawną. Liczy się przeznaczenie obiektu i zgodność projektu z przepisami.
- Dom mieszkalny do 70 m² może korzystać z uproszczonego zgłoszenia, jeśli spełnia dodatkowe warunki.
- Bez miejscowego planu potrzebna będzie najczęściej decyzja o warunkach zabudowy.
- Do budowy potrzebujesz projektu, dokumentów działki i zgłoszenia, a nie tylko katalogowego modelu od producenta.
- Realny budżet za gotowy domek 35 m², bez działki, to orientacyjnie 200-350 tys. zł, zależnie od standardu i uzbrojenia terenu.
35 m² nie oznacza automatycznie domku rekreacyjnego
Najpierw trzeba rozstrzygnąć, czym prawnie ma być planowany obiekt. Inaczej wygląda budowa budynku mieszkalnego jednorodzinnego, a inaczej wolno stojącego budynku rekreacji indywidualnej, czyli obiektu przeznaczonego do okresowego wypoczynku.
Określenie „całoroczny” często pojawia się w ofertach producentów. Oznacza zwykle lepszą izolację, ogrzewanie, instalacje i możliwość korzystania zimą, ale samo w sobie nie zmienia przeznaczenia budynku. Domek rekreacyjny może być ocieplony i ogrzewany, jednak nie zawsze można traktować go jak pełnoprawny dom do stałego zamieszkania.
Istotna jest także różnica między powierzchnią zabudowy a powierzchnią użytkową. Jeśli projekt ma 35 m² zabudowy, po odjęciu grubości ścian, łazienki, komunikacji i ewentualnych schodów do dyspozycji może pozostać około 25-30 m² powierzchni użytkowej. Domek z antresolą lub poddaszem może oferować więcej miejsca, ale nie każda przestrzeń pod skosami zostanie zaliczona do powierzchni użytkowej.
Dom mieszkalny czy rekreacyjny
Jeżeli planuję w takim budynku mieszkać na stałe, wybieram w dokumentacji funkcję mieszkalną. Wtedy projekt powinien uwzględniać wymagania dla domu jednorodzinnego, między innymi dotyczące izolacyjności, wentylacji, ogrzewania, wysokości pomieszczeń oraz bezpieczeństwa pożarowego.
Budynek rekreacji indywidualnej do 35 m² jest inną kategorią. Przepisy przewidują dla takich obiektów uproszczoną procedurę zgłoszenia, ale zwykle obowiązuje warunek, że na każde 500 m² powierzchni działki przypada nie więcej niż jeden taki budynek. Ostateczna kwalifikacja zależy od projektu, planu miejscowego i rzeczywistego sposobu użytkowania.
Kiedy całoroczny domek można wybudować na zgłoszenie
W przypadku domu mieszkalnego o powierzchni zabudowy 35 m² najczęściej analizuje się dwie możliwości. Pierwsza to zwykłe zgłoszenie budowy wolno stojącego domu jednorodzinnego, którego obszar oddziaływania mieści się w całości na działce. Druga to uproszczona procedura dla domu do 70 m².
| Rodzaj obiektu | Najważniejsze warunki | Procedura |
|---|---|---|
| Dom mieszkalny 35 m² | Wolno stojący, zgodny z MPZP albo decyzją WZ, obszar oddziaływania na własnej działce | Zgłoszenie z projektem |
| Dom mieszkalny do 70 m² | Maksymalnie dwie kondygnacje, własne potrzeby mieszkaniowe, obszar oddziaływania na działce | Uproszczone zgłoszenie |
| Budynek rekreacji indywidualnej do 35 m² | Obiekt do okresowego wypoczynku, zgodność z planem i warunkami technicznymi | Zgłoszenie, a w niektórych przypadkach dodatkowe dokumenty |
W uproszczonej ścieżce dla domu do 70 m² inwestor może zrezygnować z kierownika budowy i dziennika budowy, ale przejmuje wtedy odpowiedzialność za prawidłowe prowadzenie robót. To nie jest formalność bez konsekwencji. Brak kontroli projektu przez urząd nie oznacza, że można pominąć przepisy techniczne albo ustawić budynek w dowolnym miejscu.
Jak wyjaśnia Główny Urząd Nadzoru Budowlanego, w przypadku uproszczonego domu do 70 m² można rozpocząć budowę po doręczeniu zgłoszenia oraz zawiadomieniu nadzoru budowlanego o terminie rozpoczęcia prac. Przy zwykłym zgłoszeniu trzeba co do zasady odczekać 21 dni, chyba że urząd wcześniej wyda zaświadczenie o braku sprzeciwu.
Formalności krok po kroku przed rozpoczęciem prac
1. Sprawdź działkę przed zakupem projektu
Największy błąd polega na kupieniu gotowego domku, a dopiero później sprawdzaniu, czy da się go postawić na konkretnej działce. Ja zaczynam od miejscowego planu zagospodarowania przestrzennego. Dokument pokaże między innymi przeznaczenie terenu, dopuszczalną wysokość, geometrię dachu, intensywność zabudowy i wymagane odległości.
Jeśli planu miejscowego nie ma, potrzebna będzie zazwyczaj decyzja o warunkach zabudowy. Według informacji na portalu gov.pl uproszczona procedura nie zwalnia z konieczności uzyskania WZ, gdy dla działki nie obowiązuje MPZP.
2. Przygotuj projekt dopasowany do parceli
Projekt katalogowy nie jest jeszcze kompletną dokumentacją do budowy. Projektant musi przygotować lub zaadaptować projekt zagospodarowania działki, sprawdzić usytuowanie budynku, dojazd, miejsce na odpady, sposób odprowadzania ścieków i przebieg przyłączy.
Do zgłoszenia domu mieszkalnego dołącza się między innymi formularz zgłoszenia, projekt zagospodarowania działki, projekt architektoniczno-budowlany, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane oraz wymagane decyzje, uzgodnienia i opinie. W uproszczonej procedurze dochodzą oświadczenia dotyczące własnych potrzeb mieszkaniowych, kompletności dokumentacji i odpowiedzialności za budowę, jeśli inwestor nie powołuje kierownika.
3. Złóż dokumenty we właściwym urzędzie
Dokumenty składa się w starostwie powiatowym albo urzędzie miasta na prawach powiatu, właściwym dla położenia działki. Można zrobić to osobiście, pocztą lub elektronicznie przez system e-Budownictwo, jeśli dokumentacja ma odpowiednią formę.
Nie zaczynaj robót od wykopu pod fundament. Rozpoczęcie budowy bez skutecznego zgłoszenia może zostać potraktowane jako samowola budowlana. W przypadku domu do 70 m² trzeba dodatkowo zawiadomić powiatowego inspektora nadzoru budowlanego o planowanym terminie rozpoczęcia prac.
4. Dopilnuj zakończenia budowy
Po zakończeniu robót potrzebna jest geodezyjna inwentaryzacja powykonawcza, czyli pomiar pokazujący rzeczywiste położenie budynku i przyłączy. W zależności od wybranej procedury należy również zawiadomić nadzór budowlany o zakończeniu budowy i złożyć wymagane oświadczenia.
W praktyce przechowuję kompletną dokumentację, faktury, protokoły instalacji i dokumenty geodezyjne. Przy sprzedaży nieruchomości albo późniejszej rozbudowie brak papierów potrafi być większym problemem niż sam koszt ich przygotowania.
Jak zaplanować domek, aby naprawdę nadawał się na cały rok

Całoroczny charakter budynku powinien wynikać z projektu, a nie z hasła reklamowego. Potrzebujesz odpowiedniej izolacji ścian, dachu i podłogi, sprawnego ogrzewania, wentylacji oraz zabezpieczenia instalacji przed zamarzaniem. W małym domu szczególnie łatwo przeoczyć wentylację, bo inwestor skupia się głównie na grubości ocieplenia.

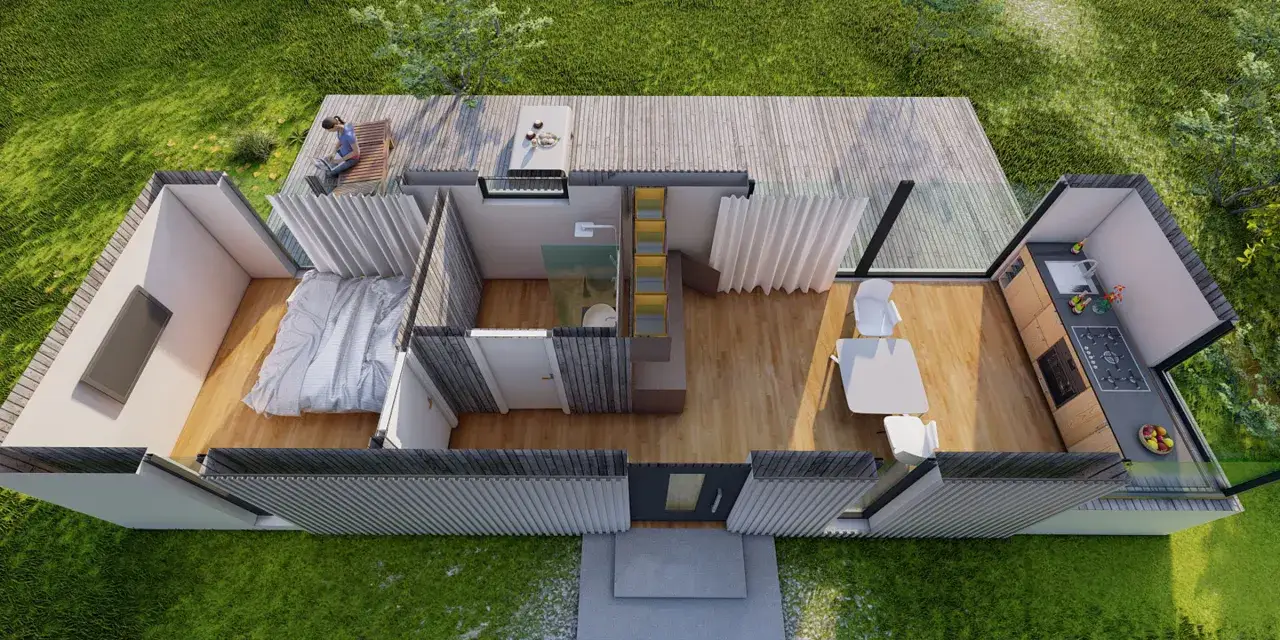

Najbardziej praktyczny układ 35 m² to zwykle jedno pomieszczenie dzienne z aneksem kuchennym, łazienka i mała sypialnia albo wydzielona strefa nocna. Przy dwóch kondygnacjach można zyskać dodatkową przestrzeń, ale trzeba sprawdzić wysokość pomieszczeń, schody i wpływ poddasza na konstrukcję.
Media i ogrzewanie
Przed wyborem technologii ustal, skąd będzie woda, jak odprowadzisz ścieki i czym ogrzejesz wnętrze. Przyłączenie do sieci może kosztować od kilku do kilkudziesięciu tysięcy złotych, a na działce bez kanalizacji trzeba rozważyć szambo albo przydomową oczyszczalnię, zgodnie z lokalnymi warunkami.
W małym budynku dobrze sprawdza się ogrzewanie elektryczne, klimatyzator z funkcją grzania albo niewielka pompa ciepła. Kominek może wyglądać atrakcyjnie, ale zabiera miejsce, wymaga komina i komplikuje projekt. Moim zdaniem przy 35 m² często jest rozwiązaniem bardziej dekoracyjnym niż ekonomicznym.
Przeczytaj również: Jak dostać mieszkanie komunalne - spełnij wymagania i uniknij czekania
Odległość od granicy działki
Typowa odległość ściany z oknami lub drzwiami od granicy działki wynosi 4 m, a ściany bez otworów 3 m. W określonych sytuacjach przepisy dopuszczają inne ustawienie, ale zależy to od geometrii ściany, planu miejscowego i warunków technicznych. To właśnie dlatego projektant powinien sprawdzić działkę przed zakupem konkretnego modelu.
Ile kosztuje budowa domku 35 m²
Cena z katalogu rzadko jest ceną końcową. Producent może podawać koszt samego modułu, bez fundamentu, transportu, dźwigu, przyłączy, projektu, adaptacji i zagospodarowania terenu. Przy małym domu koszty stałe rozkładają się na niewielką powierzchnię, dlatego cena za metr bywa wyższa niż przy większym budynku.
| Element inwestycji | Orientacyjny koszt |
|---|---|
| Projekt, adaptacja i dokumentacja | 5-15 tys. zł |
| Geodeta i badania gruntu | 2-6 tys. zł |
| Przygotowanie terenu i fundament | 20-50 tys. zł |
| Dom w stanie deweloperskim | 150-210 tys. zł |
| Wykończenie pod klucz | 180-260 tys. zł za budynek |
| Przyłącza lub rozwiązania indywidualne | 10-60 tys. zł |
Bez ceny działki rozsądny budżet całej inwestycji wynosi zwykle około 200-350 tys. zł. Prosty domek szkieletowy na łatwej działce może być tańszy, natomiast trudny grunt, dalekie przyłącza, duże przeszklenia i wysoki standard szybko podnoszą koszt.
Przy porównywaniu ofert sprawdź, czy podana kwota jest brutto czy netto, czy obejmuje fundament, transport, montaż, ogrzewanie, łazienkę, kuchnię i dokumentację. Najtańsza oferta często nie jest najtańsza po doliczeniu wszystkich brakujących elementów.
Błędy, przez które zgłoszenie nie rozwiązuje problemu
- Mylenie powierzchni zabudowy z użytkową. Domek opisany jako 35 m² może mieć znacznie mniej miejsca wewnątrz.
- Pomijanie MPZP lub WZ. Działka może nie dopuszczać funkcji mieszkaniowej albo wymagać konkretnego dachu i wysokości.
- Traktowanie domku rekreacyjnego jak stałego domu. Ocieplenie i ogrzewanie nie zastępują prawidłowego określenia przeznaczenia.
- Rozpoczęcie prac zbyt wcześnie. Samo wysłanie dokumentów nie zawsze oznacza, że można od razu wejść na budowę.
- Brak sprawdzenia granic działki. Kilkadziesiąt centymetrów różnicy może uniemożliwić ustawienie gotowego modelu.
- Podpisywanie oświadczenia o własnych potrzebach mieszkaniowych bez realnego zamiaru zamieszkania. Przy planowanym wynajmie komercyjnym warto wcześniej skonsultować funkcję budynku i procedurę z projektantem oraz urzędem.
Najbardziej ryzykowny jest zakup działki wyłącznie na podstawie zdjęć i zapewnienia sprzedawcy, że „taki domek można postawić bez pozwolenia”. Przed transakcją proszę o wypis i wyrys z MPZP albo analizę możliwości uzyskania WZ, sprawdzam dostęp do drogi publicznej i pytam o media. To niewielki koszt w porównaniu z ceną nietrafionej działki.
Najbezpieczniejsza kolejność decyzji przy małym domu
Najpierw sprawdź przeznaczenie działki, potem wybierz funkcję budynku, a dopiero na końcu zamawiaj projekt i ofertę producenta. Dla osoby planującej stałe zamieszkanie najczytelniejszym rozwiązaniem jest zwykle dom mieszkalny do 70 m² zabudowy, jeśli spełnia warunki uproszczonego zgłoszenia.
Jeżeli domek ma służyć wyłącznie weekendom, wakacjom albo okazjonalnemu wypoczynkowi, można analizować wariant rekreacji indywidualnej. Nie traktowałbym jednak tego jako sposobu na omijanie przepisów. Dobrze przygotowany projekt i zgodność z planem miejscowym dają znacznie większy spokój niż obietnica szybkiej budowy bez formalności.
